48 m³
Magasinvolym
120 m
Rör och ledningar
3 veckor
Genomförandetid

Projektet gällde nyanläggning av ett dagvattenmagasin med infiltration på en gård i Hageby, Norrköping, åt en samfällighetsförening med radhus och gemensamma ytor. Uppdraget planerades och utfördes under vintern och våren 2026, med slutbesiktning i mars 2026. Målsättningen var att fördröja och infiltrera regnvatten lokalt, avlasta kommunens ledningar och minska stående vatten på gångvägar samt nära husgrunder.
Så utfördes arbetet
Arbetet inleddes med en förstudie där ytor mättes in med laser och befintliga rörsträckor kartlades. Markförhållanden bedömdes genom provgropar och perkolationstest, vilket visade sandig morän med god infiltrationsförmåga. Dimensioneringen togs fram enligt riktlinjer i Svenskt Vatten P110 och en placering mitt på gården valdes för att uppnå rätt täckning och lutningar, samtidigt som avstånd till byggnader och ledningar respekterades.
Etablering och avspärrningar genomfördes för att skydda boende och gångstråk. Schaktning till projekterat djup utfördes med grävmaskin och massor sorterades för återfyllnad respektive borttransport. Botten justerades till rätt fall och en slitlagerbädd av makadam fraktion 8 till 16 spreds och packades i skikt. Geotextil lades för att separera magasin och omgivande jord, vilket minskade risken för igensättning.
Själva dagvattenmagasinet byggdes med modulära dagvattenkassetter med hög hålrumsvolym. Kassetterna monterades i tre skikt enligt läggningsplan och bands samman för stabilitet. Tillopp från gårdens brunnar anslöts med PVC-ledningar i dimension 110 och 160 mm via en fördelningsbrunn, och ett inspektionsrör för tv och spolning installerades för framtida underhåll. En strypbrunn med överfyllnad till det kommunala nätet monterades som säkerhetsåtgärd vid extrem nederbörd.
Nya sandfångsbrunnar sattes på strategiska lägen för att fånga upp grus och organiskt material innan vattnet nådde magasinet. Inkommande ledningar lades med jämnt fall, cirka 1 till 200, och alla skarvar tätades noggrant. Geotextilen sveptes runt magasinspaketet med överlapp enligt anvisning och skyddslager av makadam lades innan återfyllnad med befintliga massor skedde i kompakterade skikt. Under hela utförandet följdes egenkontroller för bäddtjocklek, packningsgrad och nivåer.

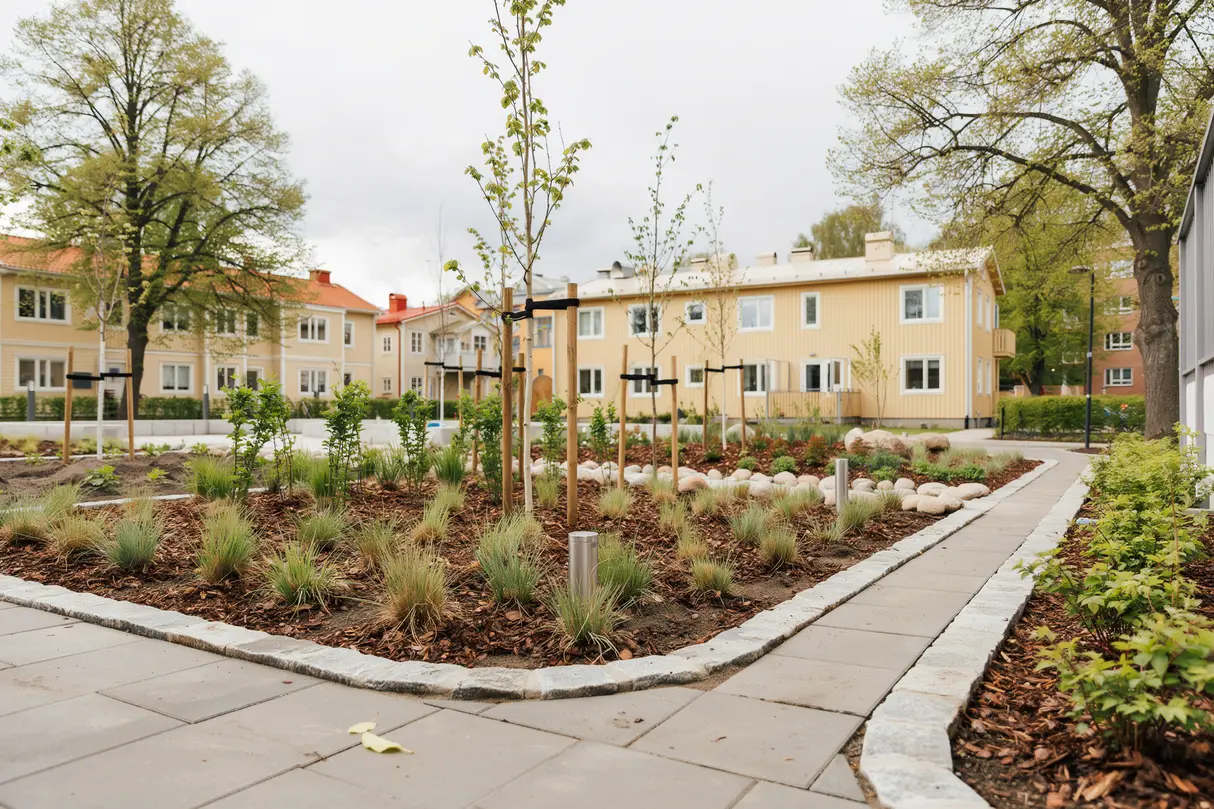

Ytskikt och omgivande miljö återställdes efter färdigställandet. Gångytor med betongplattor lades om med nya bäddar, gräsytor jordförbättrades och besåddes, och en mindre asfaltsyta vid infarten återställdes med kall asfalt som ersattes med varm asfalt när vädret tillät. Alla berörda kantstöd sattes tillbaka i rätt höjd och linje. Området städades och transportvägar sopades.
Funktionstester genomfördes genom spolning av tilloppsledningar och kontroll av flöden mellan brunnar och magasin. Magasinets volym verifierades mot inmätning och brunnars fall kontrollerades med vattenpass och kamera. Drift- och underhållsinstruktioner överlämnades till samfälligheten tillsammans med relationsritning och fotodokumentation. Projektet avslutades i mars 2026 och efter de första kraftigare regnen visade gården torrare ytor, jämn avledning mot brunnar och avsevärt minskad risk för ytvatten mot husens socklar.
Resultatet gav en robust och lättskött lösning som fördröjde och infiltrerade dagvatten lokalt. Lösningen reducerade belastningen på det kommunala nätet och skapade en tryggare miljö för boende och besökare. Med god åtkomlighet för spolning och tydliga skötselråd möjliggjordes enkelt underhåll vid framtida behov.
Så hanterade vi nya förfrågningar
Kunder fick återkoppling inom en arbetsdag och en kort avstämning om platsens förutsättningar genomfördes. Efter inkommet underlag togs en preliminär bedömning fram som beskrev möjlig placering av magasin, ungefärlig rördragning och behov av markarbeten. Förfrågningar om tidplan och störningar besvarades tydligt så att boende informerades i god tid.
Vid uppstart bokades platsbesök där inmätning, jordbedömning och kontroll av befintliga brunnar genomfördes. Därefter togs en tydlig genomförandeplan fram som beskrev etablering, schakt, montering, provning och återställning. All kommunikation skedde samlat och dokumentation överlämnades strukturerat när uppdraget avslutades.
- ✓ Platsbesök bokades och genomfördes
- ✓ Ledningskartor och nivåer togs fram
- ✓ Dimensionering utfördes enligt gällande praxis
- ✓ Tidsplan och arbetsmetod kommunicerades
- ✓ Egenkontroller och relationshandlingar överlämnades
